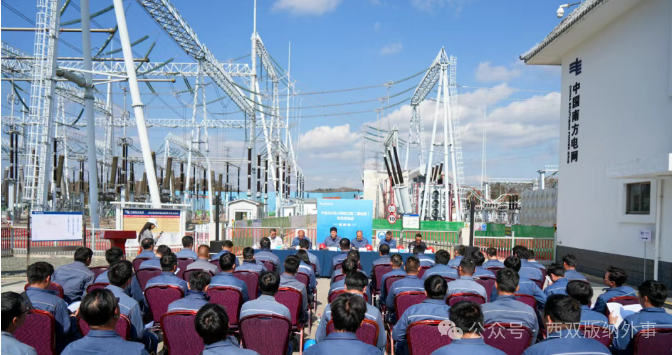

1月9日,中老500千伏联网工程(国内段)验收启动会举行。来自南方电网系统内各单位的领导、验收专家及跟班学习人员齐聚一堂,共同见证这一跨境能源合作工程从建设迈向投运的关键节点。
作为中老命运共同体行动计划的重要组成部分,该工程是继中老铁路后两国深化务实合作的又一标志性项目,也是南方电网成立23年来首个跨境500千伏工程,承载着落实“一带一路”倡议与老挝战略对接的重要使命。
工程起点位于老挝乌多姆塞省,落点于中国云南西双版纳,通过1回500千伏跨境输电线路实现两国高电压等级电网互联,投运后将形成150万千瓦双向电力互济能力,年输送清洁电力约30亿千瓦时,为区域能源结构优化和绿色低碳发展注入强劲动能。
西双版纳供电局输电管理所线路运维检修二班“电亮丝路”班班长温荣辉表示,中老500千伏联网工程是国内第二条、南方电网首条跨境500千伏输电线路。该线路作为连接中老两国的能源通道,对两国后续实现能源互通具有重要意义。今年正值中老建交65周年,这条线路的建成投运,亦是献给中老建交65周年的一份礼物。
启动会上,建设分公司、云南送变电工程公司、云南电力建设监理咨询有限公司等单位分别汇报了工程建设、施工自检、监理预检及设计工作开展情况,西双版纳供电局就生产准备工作作详细说明。验收专家组代表现场表态,将秉持科学严谨、客观公正的原则,严格依据标准规范开展验收工作。随后,建设分公司、西双版纳供电局、云南电网公司代表分别向青年突击队、党员突击队及验收组授旗,凝聚起攻坚冲刺的强大合力。
据了解,截至目前,国内段线路工程基础浇筑已100%完成,杆塔组立完成99%,架线完成82.7%,计划1月底全线贯通;变电工程土建施工完成80%,电气施工完成10%,预计4月完成安装调试。验收工作将分两阶段推进,春节前完成第一阶段验收,4月中旬前完成全部验收任务。
来源:西双版纳融媒
